您当前的位置: 丝路楼兰网 >> 新闻

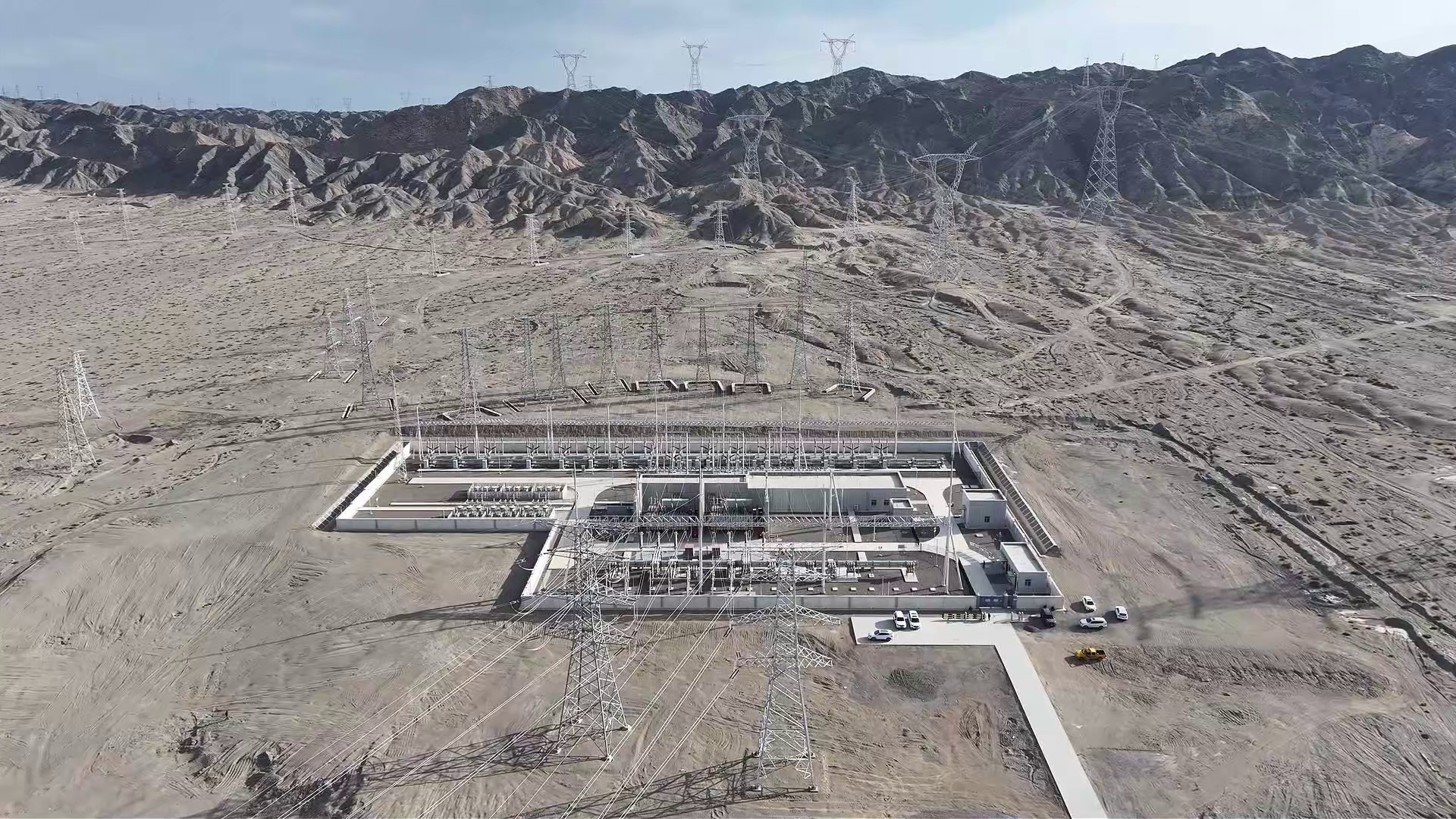

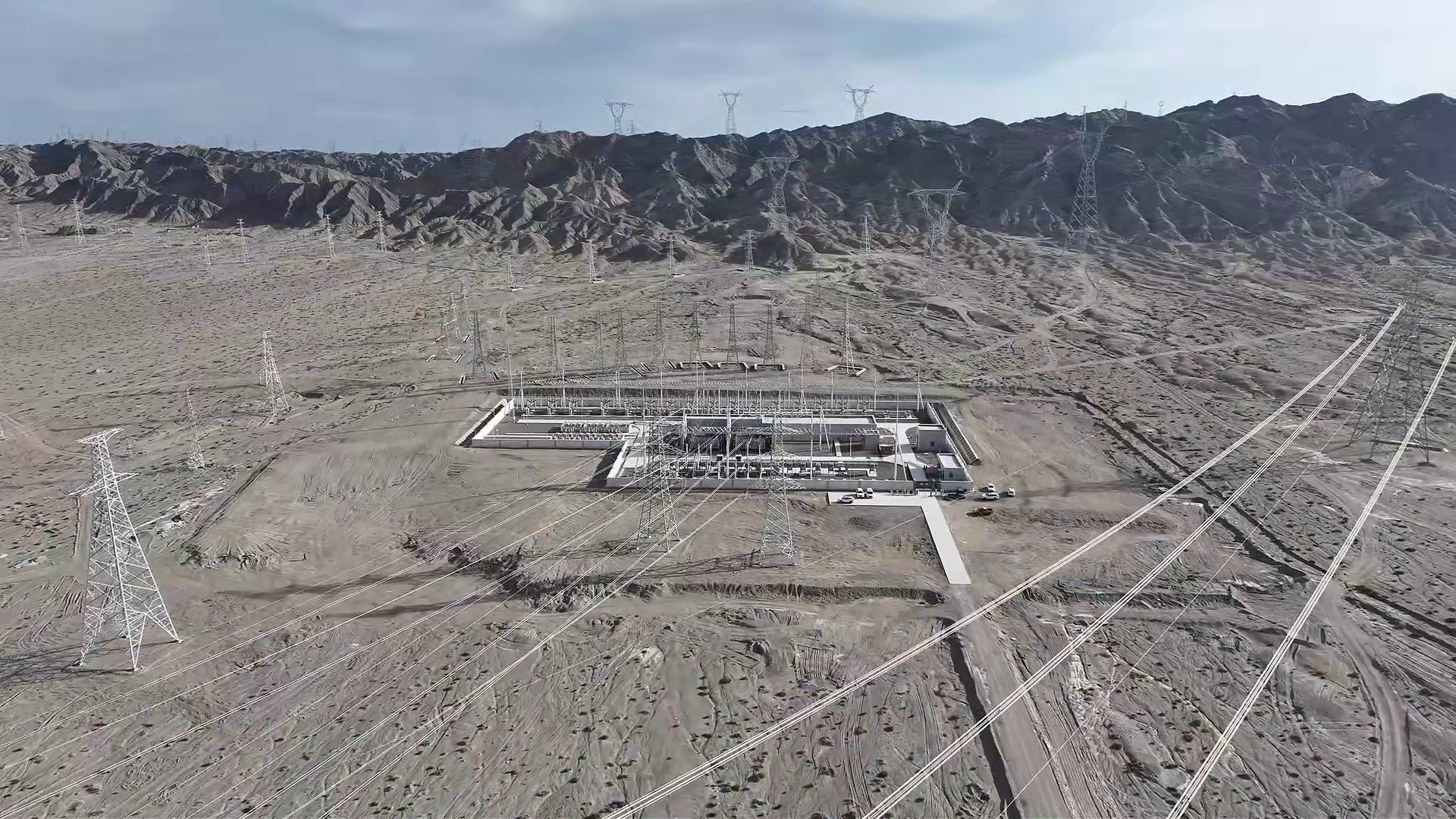

巴州博湖升压汇集站220千伏送出工程投运

2026-07-29 00:19:34 来源:巴音郭楞融媒体中心

  7月27日,巴州博湖升压汇集站220千伏送出工程顺利完成带电投运,正式打通博湖县60万千瓦光伏储能项目外送通道,为区域加快构建新型电力系统、推进“双碳”目标落地注入强劲绿色动能。

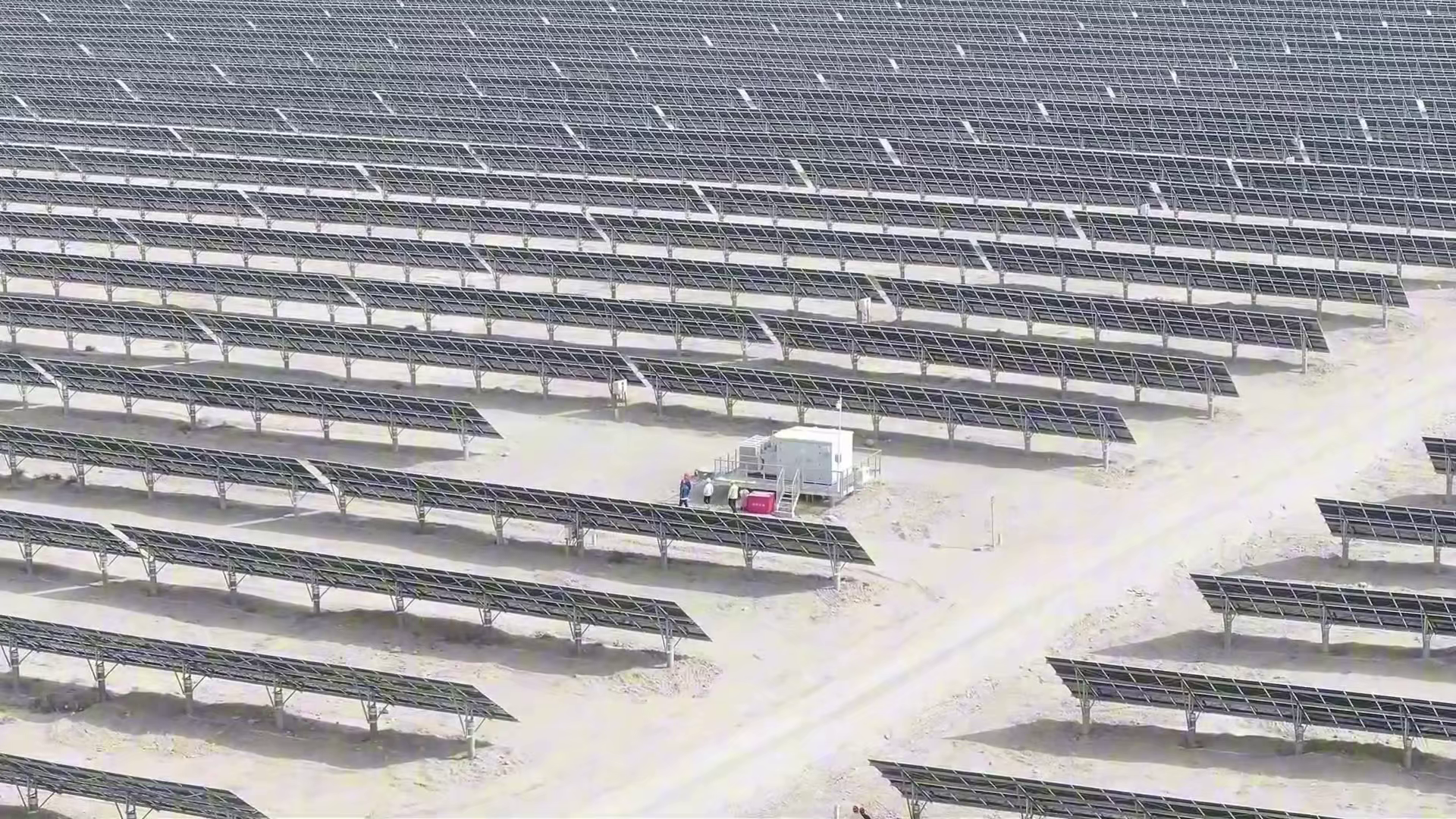

  巴州风光资源禀赋,是全疆第四个千万千瓦级新能源基地。当前全州新能源总装机规模达1422.337万千瓦,占区域总装机77.83%,清洁能源已成为巴州第一大电源。博湖县南部地区具有丰富的戈壁光照资源,当地规划建设600兆瓦光伏及配套储能项目,加快培育清洁能源产业,助力当地能源绿色低碳转型。

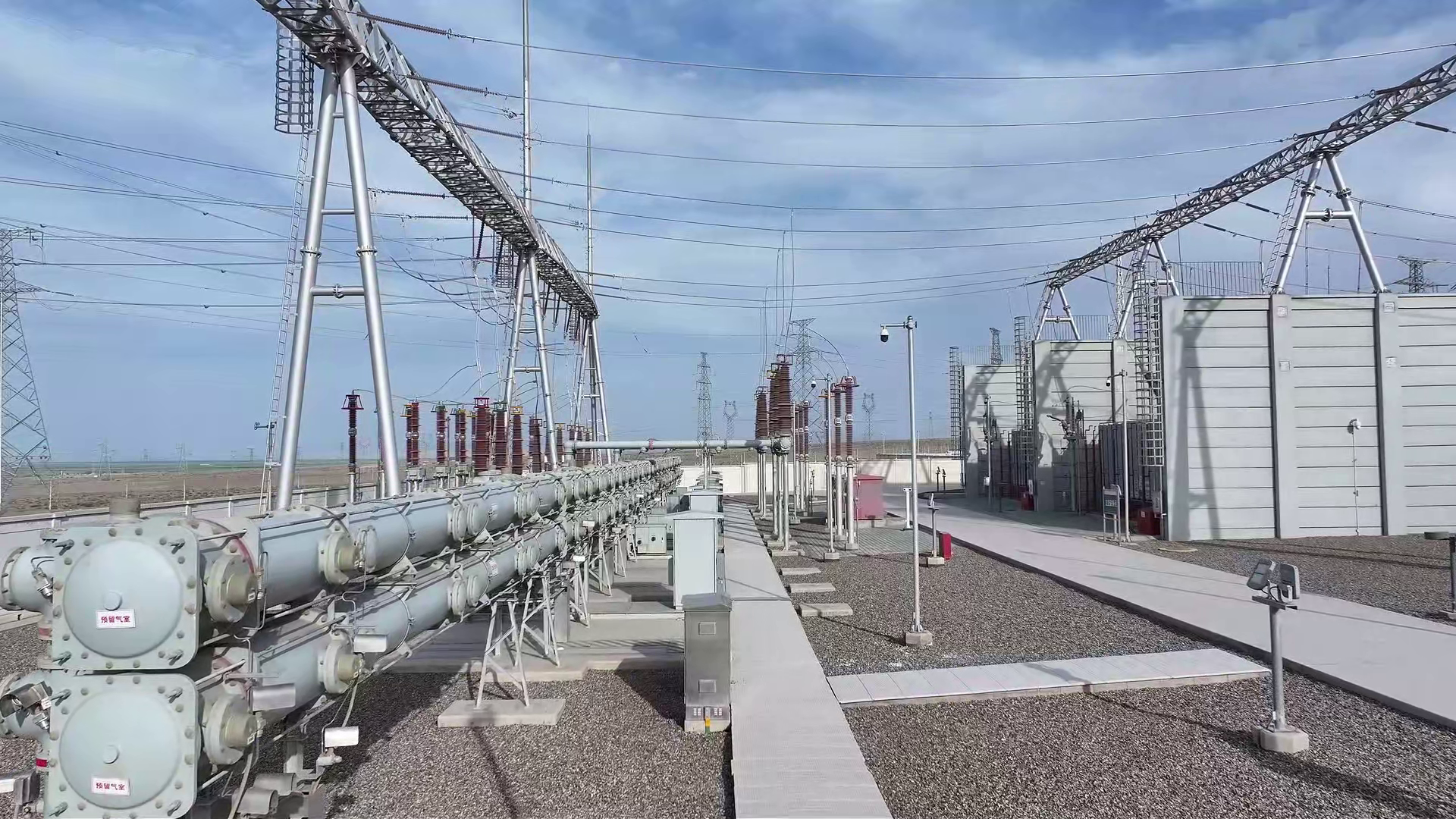

  本次投运的220千伏送出工程,总投资1.04亿元,新建输电线路69.4千米、铁塔192基,作为新能源送出的关键配套网架,建成后将彻底打通区域新能源送出“最后一公里”。

  国网巴州供电公司项目管理中心项目经理陈凯鑫介绍,博湖升压汇集站220千伏送出工程顺利建成投运,打通了博湖县新能源送出通道,为当地新能源消纳提供坚强电网支撑。工程建设中,各部门协同攻坚,克服多线路跨越施工等重重困难,按期完成建设,为巴州绿色发展注入强劲电力动能。

  工程建设过程中面临复杂交叉跨越施工难题,线路先后跨越G218国道、多条10千伏用户线路、220千伏巴鹭二线及6条110千伏输电线路,还需同步完成110千伏鲁克店牵一线拆除改造,高空作业点位分散、安全管控压力大,多重跨路跨线作业叠加多变天气,对施工组织、安全防控提出严苛要求。

  为平衡工程建设进度、电网可靠运行与当地生产用电需求,国网巴州供电公司创新优化施工组织模式,多次开展全域现场勘查,编制专项跨越施工方案与分级风险预控清单,创新采用错峰分步停电施工方案,针对无法同步停电的分段错峰作业,最大限度压缩停电时长,减少用电影响。

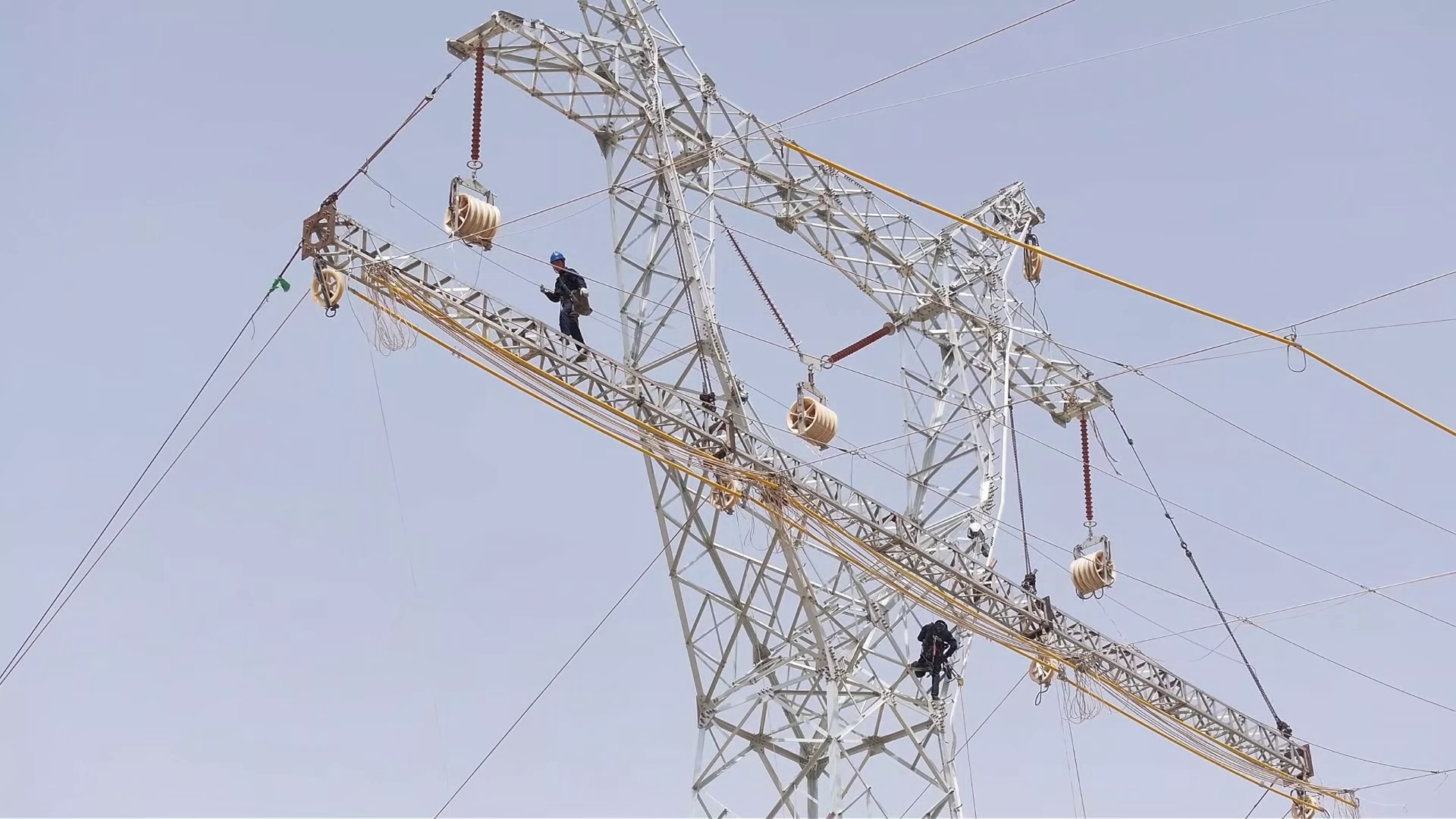

  施工现场严格落实标准化作业管控,全线实行高空专人监护、机械化放线、全时段封网防护,精准把控放线、紧线、附件安装各道工序,主动避开国道车流高峰降低公共交通扰动。全体参建人员连续攻坚、昼夜奋战,逐一攻克跨线、跨路、长距离高空作业难点,实现工程安全零事故、质量零缺陷按期投运。

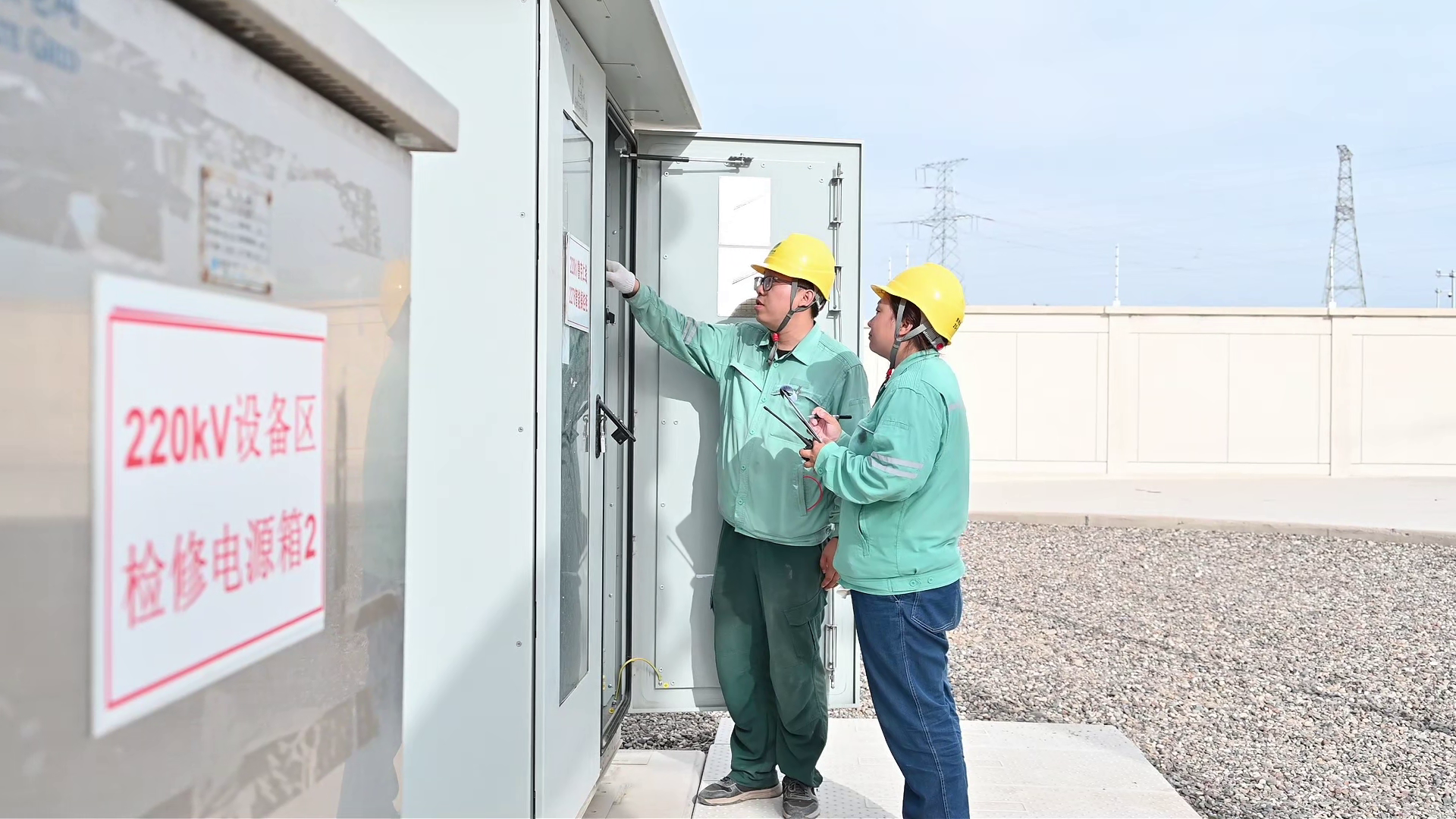

  国网巴州供电公司建设部工程建设安全管理专责祁立明表示,该项目工程进一步完善了区域电网,提升新能源送出和消纳能力,助力“双碳”目标,为巴州经济社会发展提供电力支撑。(记者 岳军 通讯员 谭家杰 王骞)

[责任编辑: 白云 ]
关于我们

事业单位法人证书:12652800MB1D28840F

主办单位:巴音郭楞融媒体中心

互联网新闻信息服务许可证:65120220005

新公网安备 65280102000048号

新ICP备14003459号-1

举报热线:0996-2617502 涉未成年人举报电话:0996-2617502

Copyright © huyangnet.cn All Rights Reserved 巴州丝路楼兰网 版权所有
