云汇储能220千伏线路工程成功跨越吐和高速
6月16日,国网巴州供电公司云汇储能升压汇集站至巴州变220千伏线路工程顺利完成跨越吐和高速公路施工作业,成功攻克该工程建设最大施工难点,为整体工程按期竣工投运奠定了坚实基础。

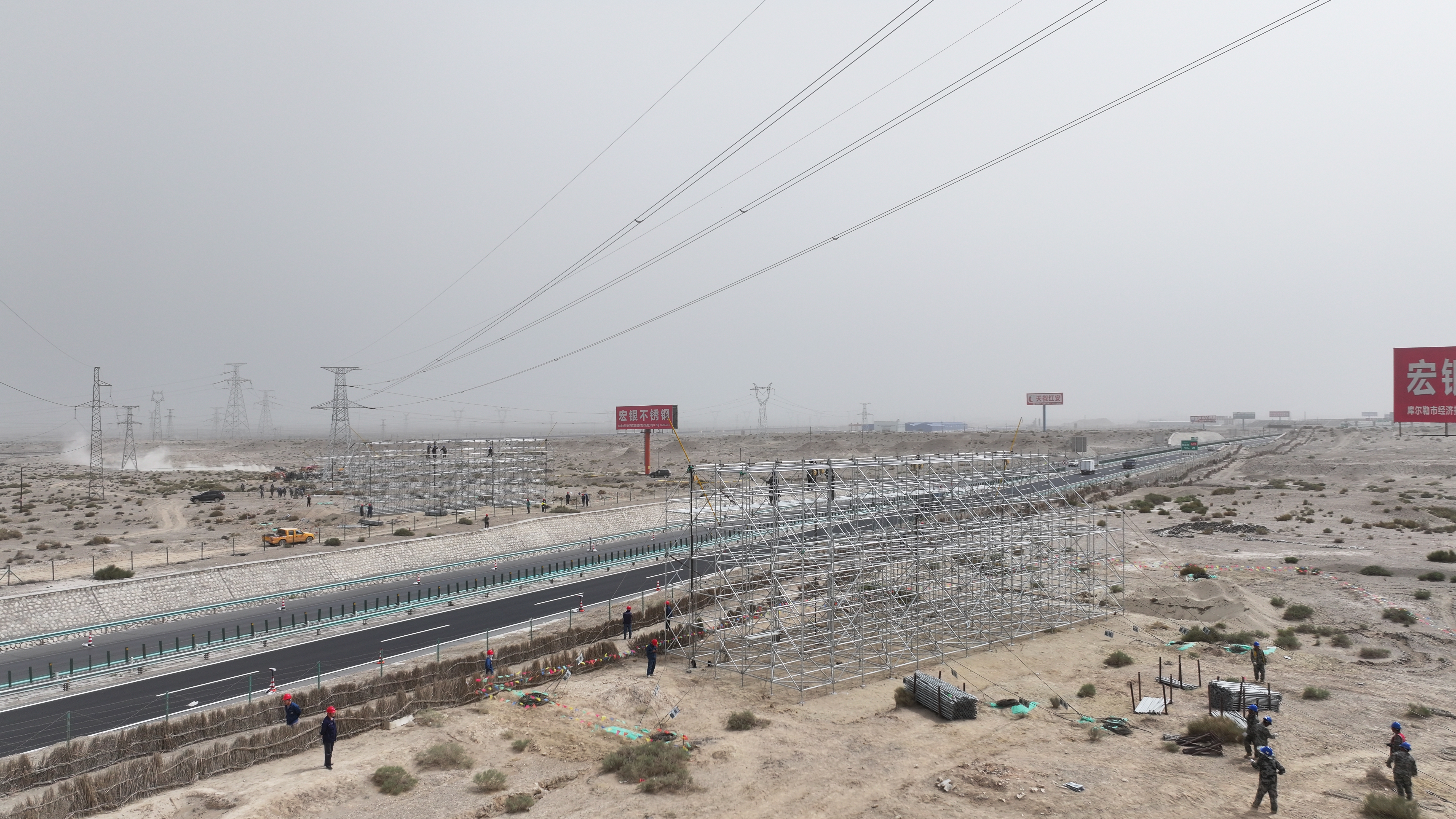

国网巴州供电公司云汇储能升压汇集站至巴州变220千伏线路工程跨越吐和高速公路。通讯员 王骞 摄
吐和高速公路是贯通南北疆的核心交通干线,车流密集,协调难度高。此次作业需在282米大档距下跨越吐和高速公路,且施工区域地形复杂,加之高速公路严格的安全通行管控要求,施工作业既要严守高空作业安全底线、保障工程质量,又要最大限度降低对高速交通的干扰,施工难度较大。

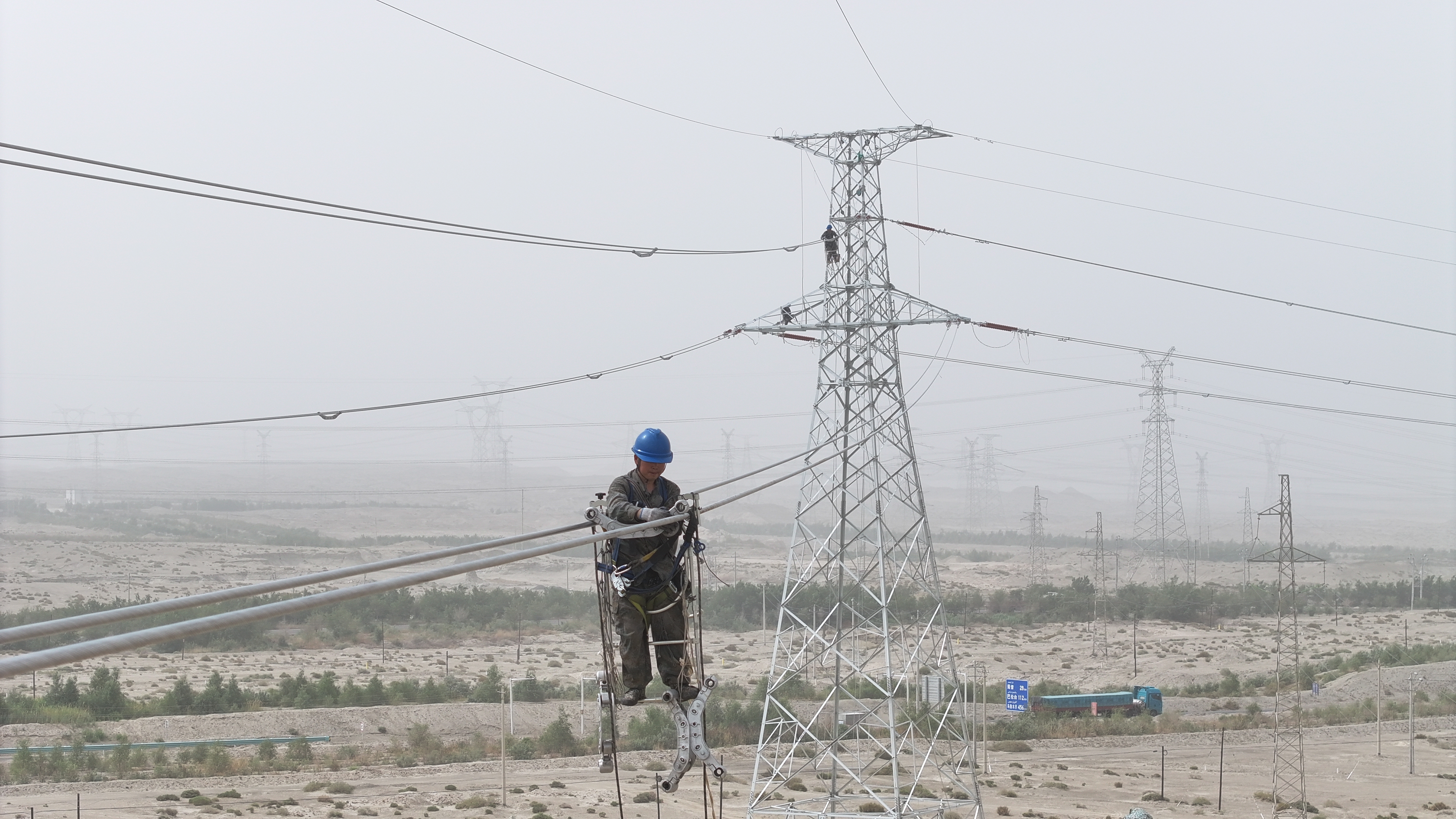

施工人员正在进行导线间隔棒安装作业。通讯员 王骞 摄
为高效稳妥推进跨越作业,巴州供电公司提前组织各施工单位联合高速管理、交通管理等多家属地单位,开展实地踏勘、全面风险研判及专项方案评审,细化完善专项施工方案和应急处置预案,最终确定“跨越架封网、分时作业、动态管控”的施工方式,实现施工安全、交通保障等双重保障。

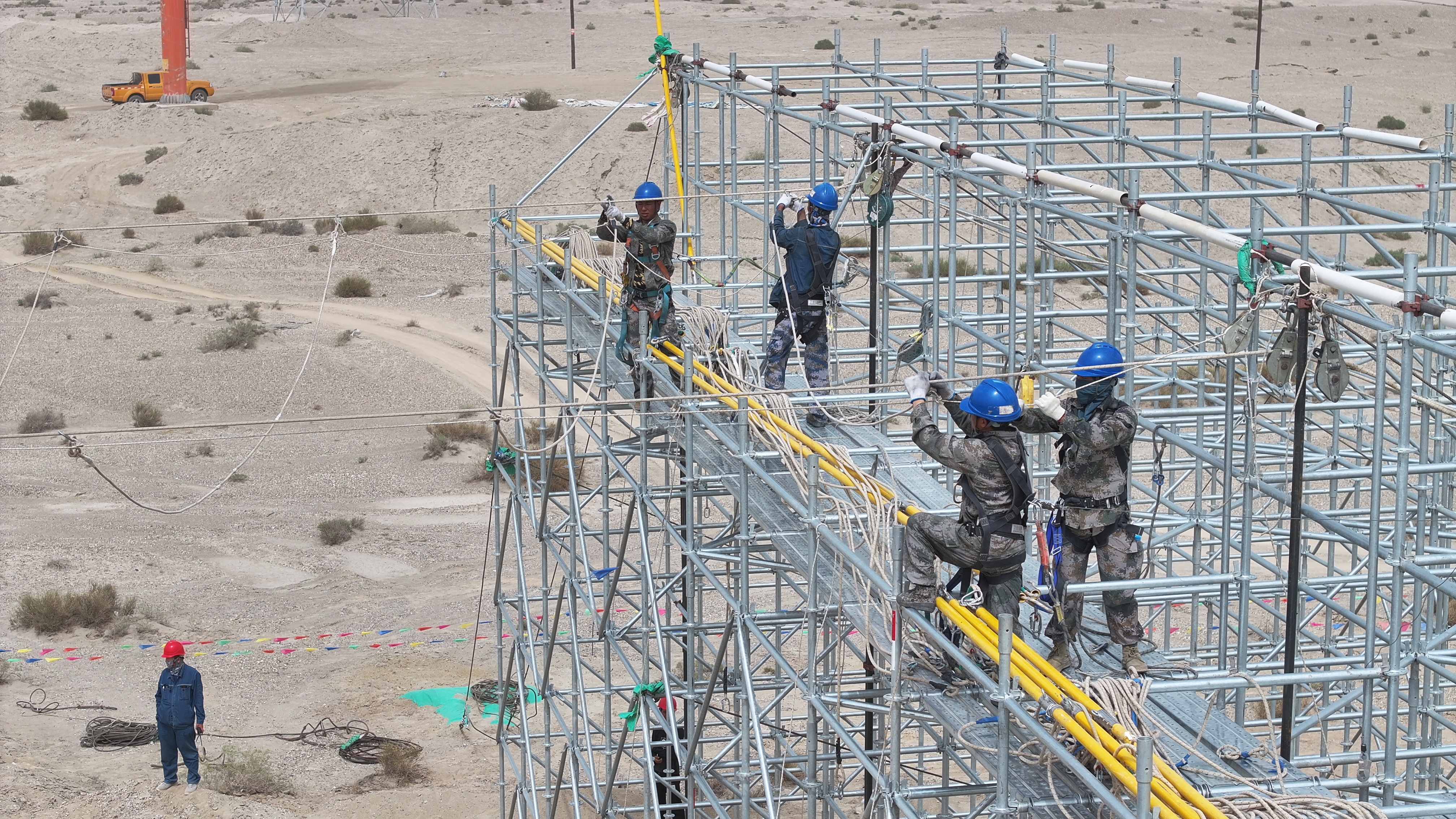

施工人员在吐和高速公路上方搭建好的跨越架上安装安全防护网。通讯员 王骞 摄
“作业前,现场搭设25*9*9米跨越防护架并铺设全域安全防护网,防范高空坠物、导线脱落等安全风险。”该工程项目负责人谭家杰介绍,全体施工人员抢抓作业窗口期,当天早上7点,施工人员全部就位,采用无人机放线、可视化牵张机等设备,实时把控施工过程与现场安全,全程不用封路、不影响车辆正常通行。
据了解,该工程下一步将完成接入巴州750千伏变电站电气安装、调试验收等收尾工作。整体工程全面投运后,将打通云汇储能电力外送通道,进一步优化巴州区域电网架构,提升当地新能源消纳与电力输送能力,助力区域风光储一体化能源体系建设。(记者 原小鹏 通讯员 王骞 张珈源)
