博湖升压汇集站220千伏送出工程进入集中跨越施工阶段

2026-05-09 16:57:31 来源:巴音郭楞融媒体中心

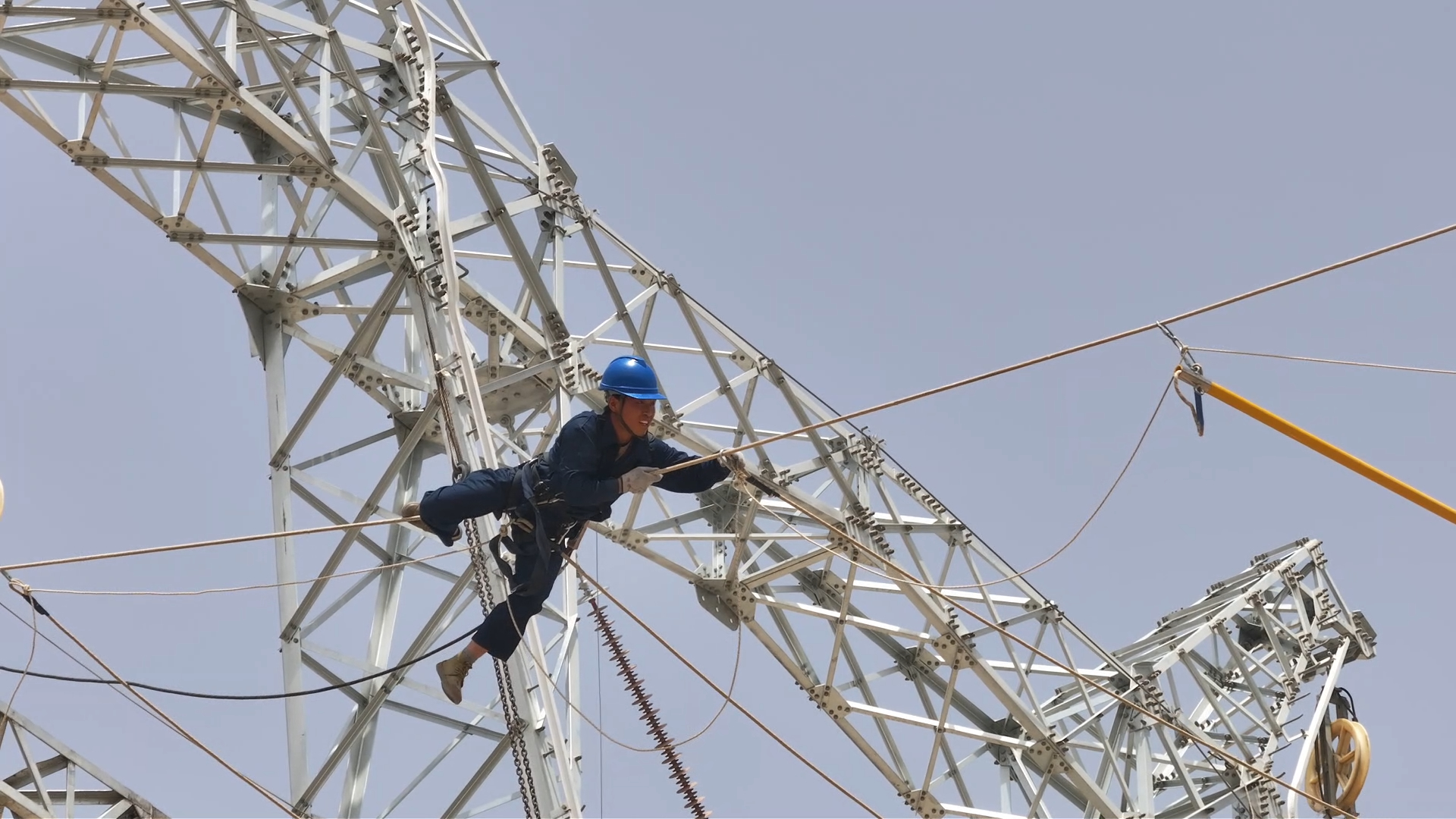

  5月9日,博湖升压汇集站220千伏送出工程正式开展220千伏巴鹭二线跨越施工作业。随着封网铺展到位、安全防护措施全部落实,作业人员有序架线,标志着该工程进入集中跨越施工关键阶段,为后续按期投运打下坚实基础。

  博湖升压汇集站220千伏送出工程,是保障博湖县600兆瓦光伏及配套储能项目电力送出的重点工程,总投资1.04亿元,新建输电线路69.4千米、铁塔192基。工程建成后,能彻底打通当地新能源消纳的“最后一公里”,助力巴州能源结构向低碳转型,把当地的资源优势变成经济优势。

  由于工程施工难度大、安全风险高,线路要先后跨越220千伏巴鹭二线、G218国道和6条110千伏线路,其中,220千伏巴鹭二线和110千伏线路的跨越作业,是整个工程的首个关键节点。

  国网巴州供电公司项目管理中心副主任冯强表示,目前主要工作是跨越220千伏巴鹭线和110千伏鲁克南线。本次工程跨越距离长达 460 米,跨越塔的高度达 59 米,是工程的重难点。通过全线停电封网,完成本次的跨越施工任务,确保工程按期投运。

  针对工程涉及多条线路跨越、部分线路不能同步停电的问题,国网巴州供电公司创新采用错峰分步停电施工模式,科学安排施工时间,尽量缩短线路停电时长,减少对电网运行和周边群众生产生活用电的影响。

  国网巴州供电公司建设部工程建设安全管理专责祁立明说,博湖升压汇集站 220 千伏送出工程,是保障博湖县 600 兆瓦光伏新能源及配套项目的重要通道。工程进一步完善区域电网,提升新能源送出和消纳能力,助力“双碳”目标,为巴州经济社会发展提供电力支撑。

  据了解,该工程从2025年10月开工以来,国网巴州供电公司一直坚持“安全第一、质量为本、效率优先”,严格把控工程质量、安全和进度。目前,工程已经完成全线组塔和基础施工,在推进集中跨越施工的同时,还在同步排查整改各类缺陷隐患,确保5月底全线贯通,6月初具备送电条件。(记者 岳军 聂栋 通讯员 王骞)

[责任编辑: 白云 ]
关于我们

事业单位法人证书:12652800MB1D28840F

主办单位:巴音郭楞融媒体中心

互联网新闻信息服务许可证:65120220005

新公网安备 65280102000048号

新ICP备14003459号-1

举报热线:0996-2617502 涉未成年人举报电话:0996-2617502

Copyright © huyangnet.cn All Rights Reserved 巴州丝路楼兰网 版权所有
